مراحل دراسة جدوى مصنع في قطر من منصة تأسيس
تاريخ النشر:
تعرّف على المراحل العشر لإعداد دراسة جدوى مصنع في قطر، من جمع بيانات السوق والدراسة الفنية إلى التحليل المالي والمراجعة، وكيف تتابع طلبك عبر منصة تأسيس.

من خلال منصة تأسيس، يستطيع العميل طلب دراسة الجدوى وتتبع مراحل إعدادها، ومعرفة المرحلة التي وصل إليها طلبه. وفي هذا الدليل نوضح مراحل دراسات جدوى مشروع صناعي في قطر، من جمع بيانات السوق إلى المراجعة واعتماد الخدمة، مع مثال عملي نتابعه حتى قرار الاستثمار.
مراحل دراسة الجدوى هي خطوات مترابطة لاختبار السوق وقابلية التشغيل والاحتياج المالي والمخاطر. وتوضح المراحل العشر لدى تأسيس كيف تتحول البيانات إلى تصور فني وإداري وجدول زمني وتحليل مالي، ثم إلى توصيات يستطيع المستثمر مناقشتها قبل التنفيذ.
قبل أن تطلب أرض مصنع أو تدفع مقدم خط الإنتاج، تحتاج إلى إجابة واضحة: ما المنتج الذي سيشتريه السوق، وبأي كمية وسعر، وما الموارد والمدة والسيولة اللازمة لإنتاجه وتسليمه؟ تربط دراسة الجدوى هذه الأسئلة في قرار استثماري واحد، وتكشف مبكرًا ما يستحق التنفيذ وما يحتاج إلى تعديل.
قد تكون فكرتك إنشاء مصنع جديد، أو مصنع إعادة تدوير، وقد يكون هدفك توسعة مصنع قائم. تختلف دراسات الجدوى باختلاف هذه الأنشطة، لكن منطقها يظل مترابطًا: الطلب يحدد مزيج المنتجات، والمزيج يحدد المعدات والعمالة والمساحة، ثم تُختبر قدرة الإيرادات على تغطية الاستثمار والتشغيل والتمويل. كل تغيير في حلقة ينبغي أن ينعكس على الحلقات الأخرى.
مراحل دراسة الجدوى للمصانع عبر منصة تأسيس
يمكنك من خلال منصة تأسيس معرفة المرحلة التي وصل إليها العمل. وتوضح المراحل العشر التالية كيف تُبنى الدراسة، وما الأسئلة التي تعالجها كل مرحلة، حتى تدخل النقاش حول مشروعك بمعلومات أوضح وقرارات أكثر تحديدًا.
مصنع في قطر
فيما يلي مثال توضيحي لطلب دراسة جدوى مصنع في قطر، والمراحل التي يستطيع العميل متابعة تنفيذ طلبه خلالها حتى الاستلام.

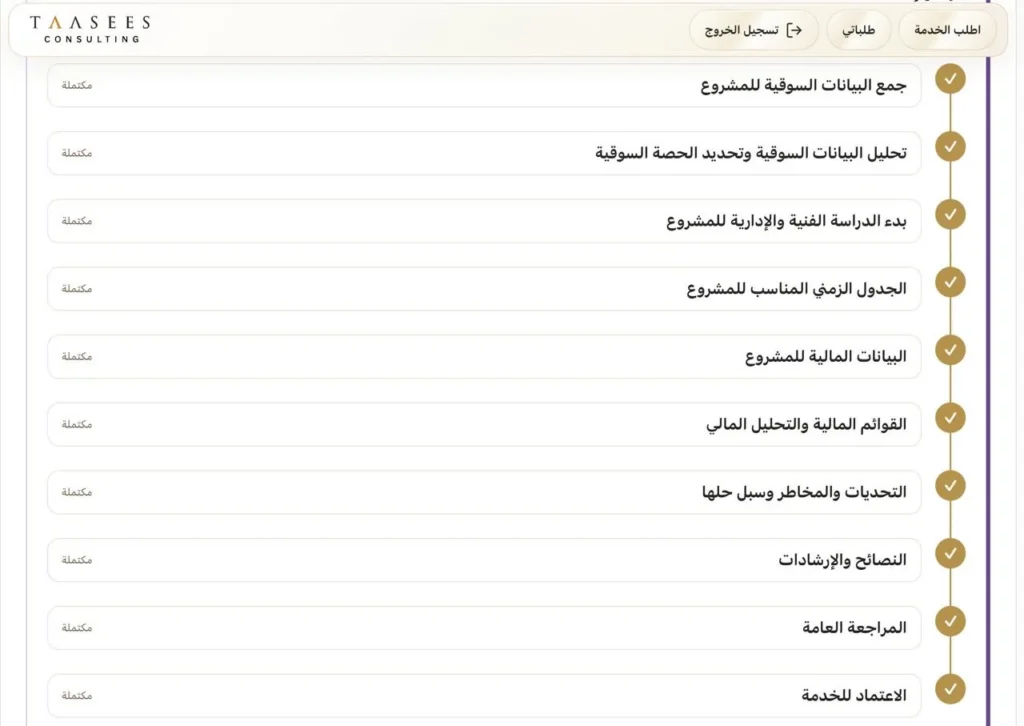

توضح الصورة الرئيسية مراحل إعداد دراسة الجدوى ومتابعة اكتمالها عبر منصة تأسيس.
١. جمع البيانات السوقية للمشروع
تبدأ الدراسة السوقية بتعريف المنتج على مستوى يمكن شراؤه ومقارنته: الخامة والمقاس ودرجة الجودة والاستخدام ونوع العميل. فعبارة «مصنع» وحدها لا تكفي لتقدير الطلب؛ إذ تتغير المواصفات والعملاء والاختبارات وسياسات التسعير بحسب النشاط الفعلي. لذلك يتطلب إعداد دراسة سوق تحديد المنتجات الأولى التي سيطرحها المشروع، وما سيُترك لتوسعة لاحقة.
في قطر، تُجمع البيانات من أكثر من مسار: البيانات الميدانية للسوق، وحصر المنتجين والموردين، وأسعار المنتجات المتكافئة، ومقابلات المشترين والموزعين. ويتيح نظام التجارة الخارجية لدى المجلس الوطني للتخطيط بيانات بحسب السلعة والقيمة والكمية وبلد المنشأ أو المقصد. ويُراجع رمز النظام المنسق HS Code ومدى مطابقته للمنتج قبل استخدام الأرقام.
لا تُعامل قيمة الواردات باعتبارها مبيعات مضمونة لمصنع جديد. فقد يضم البند الجمركي منتجات مختلفة، أو تمر بعض السلع بإعادة تصدير، كما قد تتفاوت وحدات القياس. وتُستكمل الصورة بأسئلة للمشتري: ما الكمية المتكررة؟ وما متطلبات اعتماد المورد؟ وما الحد المقبول للتسليم والائتمان؟ وأي ميزة تجعله يجرّب منتجًا محليًا جديدًا؟
ويُعد سجل بيانات يوضح المصدر والتاريخ والمواصفة ووحدة القياس وحدود الاستخدام، مع فصل الأرقام الموثقة عن الافتراضات التي تحتاج إلى تحقق. بذلك يصبح لكل رقم في توقعات المبيعات أصل يمكن الرجوع إليه.
في دراسة الجدوى للمصنع، نحدد المقاسات والخامات التي يستخدمها العملاء وشروط قبولها وتكرار طلبها، ثم نجمع أسعار المنتجات المطابقة. هذه البيانات هي ما سيحدد المنتجات التي نختبر مبيعاتها في المرحلة التالية.
٢. تحليل البيانات السوقية وتحديد الحصة السوقية للمشروع
بعد الجمع، تُحوّل البيانات إلى سوق مستهدف واقعي. تبدأ الصورة من حجم الاستخدام المحتمل، ثم تُستبعد المنتجات والشرائح والمناطق التي لا يستطيع المصنع خدمتها بمواصفاته وتكلفته وقدرته على التوزيع. وقد يكون السوق العام كبيرًا، بينما تكون الشريحة المناسبة لخط الإنتاج المقترح محدودة أو شديدة الارتباط بعقود طويلة الأجل.
تُبنى الحصة السوقية من خطة اكتساب العملاء. ولا تُثبت حصة سوقية مستهدفة لمجرد افتتاح المصنع؛ بل يُقدّر عدد المشترين الممكن الوصول إليهم، ومدة تجربة المنتج واعتماده، ومتوسط طلب كل مشترٍ، وتكرار الطلب. ثم تُختبر هذه المبيعات أمام إنتاج المنافسين والواردات والبدائل.
في المصنع الذي نتابعه، نفترض أن نتائج التواصل الأولي تشير إلى إمكان تفعيل ستة مشترين تدريجيًا، بمتوسط شراء أربعة آلاف وحدة شهريًا لكل مشترٍ؛ أي طلب مستهدف يبلغ ٢٤ ألف وحدة شهريًا بعد التدرج. يظل ذلك افتراضًا يحتاج إلى تجربة واعتماد ومشتريات فعلية، وتبدأ الخطة بكميات أقل خلال الانطلاق.
وتُدرس طريقة المنافسة: سرعة توريد، أو كميات أصغر، أو تخصيص منتج، أو جودة أكثر استقرارًا. ثم تُختبر تكلفة تقديم هذه الميزة، لأن تسليم طلبيات صغيرة ومتكررة قد يزيد النقل وتبديل التشغيل. وتُبنى خطة مبيعات مرحلية تشرح الكمية والسعر والعميل وسبب اختياره للمنتج.
ثم يُحدد إجمالي حجم الطلب داخل قطر وحجم العرض، الذي يضم الإنتاج المحلي والواردات من المنتج نفسه، مع مراعاة الصادرات وإعادة التصدير عند تقدير المتاح للسوق المحلي. ويُحلل الفرق بين الطلب والعرض لتقدير الفجوة السوقية.
تُحسب الحصة السوقية المستهدفة للمصنع بقسمة مبيعاته المتوقعة في العام الأول على إجمالي الطلب المقدر في السوق القطري للمنتج نفسه، باستخدام وحدات وفترات متسقة. ويُربط تقدير المبيعات بحجم الإنتاج القابل للبيع، بعد احتساب التغيرات السوقية المحتملة وفق منهجية مستشاري شركة تأسيس للاستشارات.
٣. بدء الدراسة الفنية والإدارية للمشروع
تترجم هذه المرحلة خطة المبيعات إلى مصنع قادر على تنفيذها: تسلسل العمليات، وتوازن الخط، والمساحة، والمرافق، والتخزين، والمناولة، والجودة، والعمالة والهيكل الإداري. ويُختبر حجم التشغيل المناسب على أساس المنتجات المطلوبة وسرعة انتقالها بين العمليات؛ فقد تعمل آلة بسرعة عالية بينما تقيد مرحلة الفحص أو التعبئة إنتاج المصنع كله.
في ظل التطور الصناعي العالمي، تساعد دراسة جاهزية المصنع للتحول الرقمي على تحديد فرص تحسين الإنتاج والمحافظة على تنافسيته. ويُستفاد من إطار مؤشر جاهزية الصناعة الذكية SIRI في تقييم العمليات والتقنية والتنظيم، ثم تحديد ما يلائم المصنع من تحديثات للآلات والمعدات وأساليب الإنتاج؛ فهو إطار للتقييم وتحديد الأولويات، وليس برنامجًا أو نظام رقمنة يُشترى ويُركب بمفرده.
هنا يفيد إطار SIRI، أي إطار مؤشر جاهزية الصناعة الذكية «سيري» SIRI — Smart Industry Readiness Index، في توسيع النظر إلى الجاهزية الصناعية. يعرض إطاره الرسمي لدى INCIT ستة عشر بُعدًا ضمن العمليات والتقنية والتنظيم. ويمكن الاستفادة منه في صياغة أسئلة فنية وإدارية متكاملة، مع التمييز بين إعداد تصور لمصنع جديد وتقييم الحالة الفعلية لمصنع يعمل. [١]
ومن التطبيقات المفيدة في الدراسة تحليل العلاقة بين تنوّع المنتجات وإطار SIRI. إذا كان المصنع سيخدم طلبات بمقاسات أو تركيبات مختلفة، فالسؤال يتجاوز سرعة الماكينة إلى كيفية إدارة تعليمات كل منتج، وزمن تبديل الإعدادات، وتسلسل الطلبيات، والمواد التي ستبقى بين العمليات. وقد يتضح أن خطًا مرنًا يناسب السوق المستهدف أكثر من خط أسرع يتطلب دفعات إنتاج كبيرة يصعب بيعها.
في مثال المصنع، نختبر الآلات والمعدات على مزيج المقاسات المطلوب، مع احتساب التبديل والتنظيف والفحص. ونفترض أن النتيجة تُظهر قدرة واقعية قدرها ١٨ ألف وحدة شهريًا، مقابل الطلب المستهدف البالغ ٢٤ ألفًا. تُفحص عينات الإنتاج للتأكد من مطابقة المواصفات، ثم يُبحث هل يمكن معالجة القيد بتقليل زمن التبديل أو تعديل تسلسل الطلبات قبل شراء قدرة إضافية.
تُترجم الرقمنة هنا إلى متطلبات محددة: ربط مواصفة المنتج بأمر التشغيل، ومنع استخدام إعداد قديم، وتتبع استهلاك المواد لكل دفعة، وإظهار موقع الاختناق قبل الوعد بتاريخ تسليم. وتفيد مفاهيم Digital Manufacturing وProduction Scheduling وProduct Lifecycle Integration عند مناقشة هذه الاحتياجات مع المختصين، دون افتراض أن شراء برنامج واحد يحققها جميعًا.
كما تُقارن الأتمتة Industrial Automation بحسب طبيعة الطلب. في الإنتاج المتكرر قد يكون خفض زمن دورة ثابتة أولوية، بينما يحتاج الإنتاج المتنوع إلى مرونة في تغيير المقاس وتقليل أخطاء الإعداد. لذلك يُطلب تفسير لكل استثمار رقمي: ما القرار الذي سيحسنه؟ وما البيانات التي يحتاجها؟ ومن يستخدمها؟ وما تكلفته في التشغيل والتحديث؟
وتحدد الدراسة الإدارية مسؤولية اعتماد مواصفات المنتجات وتغييرها، والتنسيق بين المبيعات والتخطيط والإنتاج، والتعامل مع طلب عاجل يؤثر في بقية العملاء. وتُدرج مهارات المشغل والمشرف والمخطط ضمن الاحتياج الوظيفي، مع وقت للتعلم على المنتج الفعلي. بهذه الصورة تصبح Industry 4.0 Readiness مرتبطة بقدرة المصنع على تنفيذ طلباته واستيعاب نموه.
عند طلب تقييم سيري في قطر — SIRI Assessment Qatar — لمصنع قائم، يُحدد نطاق التقييم الرسمي مع مقيم معتمد، ثم تُستخدم نتائجه ضمن دراسة التطوير. وقد أشارت وزارة التجارة والصناعة إلى دعم برامج التقييم والتشخيص الصناعي وفي مقدمتها سيري؛ ويُرجع إلى الجهة المختصة للتحقق من البرامج والشروط السارية. [٢] لا يُفترض أن المؤشر شرط عام لكل أرض أو ترخيص، ولا يمنح تصميم مصنع لم يبدأ التشغيل نتيجة تقييم رسمية.
٤. الجدول الزمني المناسب للمشروع
الجدول الزمني هنا يخص تنفيذ المشروع الصناعي حتى التشغيل، ويُفصل عن مدة إعداد دراسة الجدوى نفسها. ويبدأ بتحديد حالة الموقع: هل توجد أرض تحتاج إلى تصميم وبناء؟ أم مبنى جاهز يحتاج إلى تهيئة؟ أم مصنع قائم يستقبل خطًا إضافيًا؟ اختلاف نقطة البداية يغيّر الأنشطة والمدد والدفعات النقدية.
المبنى الجاهز قد يقلل أعمال الإنشاء، لكن يلزم التحقق من ملاءمته للنشاط والأحمال الكهربائية والارتفاعات والمناولة والتهوية ومتطلبات السلامة. وقد يستغرق تعديل أرضيات أو تقوية مرافق وقتًا يؤثر في التركيب. لذلك لا يُبنى موعد التشغيل على وجود مبنى فقط، بل على تاريخ جاهزيته الفعلية لاستقبال المعدات.
ثم يُفكّك توريد الماكينات إلى مواعيد مستقلة: اعتماد المواصفات والرسومات، وتوفير المكونات، والتصنيع، والفحص، والتغليف والشحن، والوصول والتخليص، ثم النقل والتركيب والتجارب. تحتاج مدة التوريد إلى تحديد بدايتها ونهايتها: هل تبدأ بعد الدفعة أم اعتماد الرسومات؟ وهل تعني الجاهزية للشحن أم الوصول إلى قطر؟
وعند التخطيط لعملية استيراد من الصين، تُراجع عطلات المورد، خصوصًا رأس السنة الصينية، وخطة عمله قبل العطلة وبعدها، وتوافر الفنيين والحجز الملاحي. وتختلف مدة توقف المصنع نفسه عن مدة العطلة الرسمية؛ لذلك يُطلب تقويم مكتوب من المورد بدل إضافة عدد أيام موحّد لكل الشحنات. وكمثال سابق، أعلن مصنع YIAIFRAME في ٢٣ يناير ٢٠٢٦ توقفه من ١٠ إلى ٢٥ فبراير ٢٠٢٦. هذه مواعيد ذلك المورد في سنة محددة، ولا تُستخدم لتقدير توريد حالي أو لاحق دون تأكيد جديد من مورد الماكينات. [٣]
تُحدد الأعمال المتوازية والأعمال التي يتوقف بعضها على بعض. يمكن تجهيز بعض الإجراءات والتوظيف والتسويق أثناء تصنيع الخط، لكن التركيب قد ينتظر قواعد المعدات أو الكهرباء، والتجارب قد تنتظر وصول الخامة والقوالب. ويكشف المسار الحرج Critical Path الأنشطة التي يؤدي تأخرها إلى تحريك تاريخ التشغيل كله.
ويُدرج تدريب الكوادر على مرحلتين عند الحاجة: تعريف قبل الوصول، ثم تدريب عملي أثناء التركيب والتجارب. ويُحدد من يحتاج إلى السفر إلى المورد، ولغة التدريب، والورديات، وتوافر المشغلين والمواد المستهلكة وقطع الغيار. وتُضاف فترة للتشغيل التجريبي والوصول التدريجي إلى إنتاج صالح للبيع، دون احتساب الطاقة الكاملة من يوم تشغيل الآلة.
وفي المصنع نفسه، يرتبط بدء البيع بوصول المعدات المطلوبة وإتمام تدريب المشغلين واعتماد العينات. إذا تأخر أحدها، يتحرك تاريخ التحصيل في النموذج، وتُعاد مراجعة كفاية النقد لفترة الانتظار.
٥. البيانات المالية للمشروع
تجمع هذه المرحلة المدخلات التي سيعتمد عليها النموذج المالي. وتشمل الاستثمار في الموقع والمباني ان وجدت والمعدات والقوالب والمناولة والتجهيز والأنظمة، ثم مصروفات ما قبل التشغيل ورأس المال العامل. ويُسجل لكل بند عرض السعر أو أساس التقدير، والعملة، والتاريخ، وشروط الدفع، وما يشمله وما يستثنيه.
وعند تطوير رأس المال الثابت في مصنع قائم، يُفصل الإنفاق على الأصول التي تضيف قدرة أو تحسن التشغيل عن مصروفات الصيانة الدورية، مع معالجة كل بند محاسبيًا بحسب طبيعته. كما يُفصل الاستثمار في الأصول عن النقد اللازم للمخزون والتحصيل؛ فزيادة المعدات لا تعالج وحدها فجوة رأس المال العامل.
سعر الماكينة لدى المورد لا يساوي بالضرورة تكلفتها حتى تصبح منتجة داخل المصنع. تُراجع مسؤولية الشحن والتأمين والنقل والتركيب والسفر والتدريب وقطع الغيار الأولية، وأي رسوم أو التزامات واجبة التطبيق بحسب تصنيف السلعة ووضع المشروع. ولا يُفترض إعفاء أو دعم قبل التحقق من استحقاقه.
يُراجع طلب الإعفاء الجمركي للآلات والمعدات بعد تحديد الأصناف والمواصفات ورموز النظام المنسق HS Code. وإذا تغيرت هذه البيانات، تُراجع الجهة المختصة لمعرفة ما إذا كان الطلب يحتاج إلى تعديل أو إعادة تقديم. ويمكن أن يشمل الإعفاء الصناعي المواد الخام ومدخلات الإنتاج المؤهلة وفق الضوابط؛ ولا يُحتسب الإعفاء في النموذج المالي قبل التحقق من استيفاء شروطه واعتماده. [٧]
أما التشغيل، فيُربط باستهلاك الخامات والتغليف والطاقة والعمالة والصيانة والتوزيع والجودة والخدمات الإدارية. ويُحدد أثر حجم الدفعة وتنوع المنتجات والمرتجعات. كما تُفصل التكلفة النقدية عن المصروفات المحاسبية، ويُوضح أي بند يتغير تدريجيًا عند إضافة وردية أو مسؤول أو مستودع.
ويحتاج رأس المال العامل إلى عناية خاصة: متى تدفع للمورد؟ وكم يبقى المخزون؟ ومتى يسدد العميل؟ تُحسب الفجوة من التدفقات الفعلية، مع فصل المواد والإنتاج تحت التشغيل والمنتج التام والذمم.
للمصنع نفسه نفترض سعر بيع صافٍ قدره ١٢ ريالًا للوحدة، وتكلفة متغيرة ٨ ريالات، وتكلفة تشغيل ثابتة نقدية ٨٠ ألف ريال شهريًا قبل الإهلاك والتمويل والضرائب. وإذا دفع للخامة مقدمًا واحتاج إلى تخزينها قبل البيع ومنح المشترين ائتمانًا، تُدرج هذه الفترات في جدول النقد، دون افتراض أن المبيعات تُحصّل فور إصدار الفاتورة.
وتُبنى قاعدة افتراضات مالية متسقة مع السوق والتصميم والزمن، توضح ما تم تسعيره وما يحتاج إلى استكمال، وتمنع استخدام أرقام متفائلة غير مسندة لإغلاق فجوة التمويل.
٦. القوائم المالية والتحليل المالي
تتحول المدخلات إلى توقعات مترابطة لقائمة الدخل والتدفقات النقدية والمركز المالي. وتفصل قائمة الدخل الإيراد عن تكلفة الإنتاج والمصروفات، بينما توضح التدفقات توقيت التحصيل والإنفاق والاستثمار والتمويل. ويُراجع المركز المالي لفهم المخزون والذمم والأصول والالتزامات وحقوق الملكية عبر فترة التوقع.
تُحسب مؤشرات مثل نقطة التعادل وصافي القيمة الحالية NPV ومعدل العائد الداخلي IRR وفترة الاسترداد، وفق طبيعة المشروع وموثوقية افتراضاته. ويُوضح هل التحليل يقيس عائد المشروع أم عائد حقوق الملكية، وكيف عولج التمويل والقيمة المتبقية والضرائب الواجبة التطبيق. اختلاف المنهج قد يغير المقارنة بين بديلين.
باستخدام بيانات المصنع، يكون هامش المساهمة ٤ ريالات للوحدة، ونقطة التعادل التشغيلي النقدي المبسطة ٢٠ ألف وحدة شهريًا. لكن القدرة الواقعية الحالية ١٨ ألف وحدة فقط؛ فينتج عنها هامش مساهمة إجمالي ٧٢ ألف ريال، مقابل ٨٠ ألف ريال تكلفة ثابتة نقدية، أي عجز تشغيلي مبسط ٨ آلاف ريال قبل الإهلاك والتمويل والضرائب، حتى لو أمكن بيع الكمية كلها.
هذا الحساب لا يمثل صافي الربح أو التعادل النقدي الكامل، ولا يغني عن احتساب الإنفاق الاستثماري وخدمة الدين. ويجب أن يستخدم سعرًا صافيًا بعد الخصومات، وأن يراعي مزيج المنتجات إذا اختلفت الهوامش.
ثم تُبنى سيناريوهات مترابطة: انطلاق أبطأ مع تأخر تحصيل، أو ارتفاع خامة مع ضغط على سعر البيع. ويُراجع أكبر عجز نقدي تراكمي وتوقيته، وقدرة المصنع على خدمة التمويل عند الحاجة. ويتضح بذلك ما تعنيه الأرقام لقرار المستثمر، مع تحديد الافتراضات التي تتوقف عليها النتيجة.
٧. التحديات والمخاطر وسبل حلها
تُصاغ المخاطر كأحداث لها أثر يمكن فهمه واستجابة قابلة للتنفيذ. فقد يتأخر اعتماد المنتج لدى مشترٍ رئيسي، أو يتعطل وصول قالب، أو ترتفع خامة لا يسهل استبدالها، أو تحتاج المرافق إلى تعديل. وتُربط هذه الأحداث بالكمية والسعر والزمن والسيولة، بدل الاكتفاء بتوصيف عام مثل «مخاطر السوق».
لكل خطر يُحدد احتمال تقديري، وحجم أثر، وعلامة إنذار مبكر، ومسؤول متابعة. فاعتماد المبيعات على عميل واحد يمكن قياسه بنسبة إيراده، وتأخر المورد يمكن رصده عند عدم اعتماد الرسومات أو انتهاء التصنيع في الموعد. وتُراجع هذه العلامات قبل تحول الخطر إلى توقف فعلي.
وتُختبر الاستجابة ماليًا وتشغيليًا. شراء خامة احتياطية قد يقلل خطر الانقطاع لكنه يزيد السيولة المجمدة والتخزين؛ والمورد البديل قد يحتاج إلى تجربة واعتماد. كما تُفحص مخاطر الأنظمة الصناعية والاتصال والصلاحيات واسترجاع البيانات بمشاركة المختصين، خصوصًا حين يصبح التشغيل معتمدًا على تبادل المعلومات.
ويُراجع سجل مخاطر مختصر يبين ما يمكن تجنبه أو تخفيفه أو تحمله، مع تكلفة الاستجابة والظروف التي تستدعي تأجيل الاستثمار أو إعادة تصميمه.
وللمصنع، يُسجل خطران مرتبطان بالنتيجة: عدم اعتماد المنتج لدى المشترين في الموعد، وعدم تحسن طاقة الخط كما هو متوقع. وتكون الاستجابة تجربة المنتج والمعالجة الفنية قبل التعهد بكميات تتجاوز القدرة المثبتة.
٨. النصائح والإرشادات
تجمع هذه المرحلة التوصيات التي تساعدك على تحويل نتائج الدراسة إلى خطوات مرتبة. فقد تُظهر النتائج أن البداية الأنسب هي منتجات أقل، أو وردية واحدة، أو استئجار موقع ملائم، أو تأجيل آلة مكملة حتى يتأكد الطلب. وتستند كل توصية إلى سبب ظهر في السوق أو التشغيل أو التمويل.
قبل الالتزام بنفقة كبيرة، حدد الدليل المطلوب لحسم القرار: تجربة منتج لدى مشترٍ، أو تأكيد حمل كهربائي، أو عرض توريد مكتمل، أو اتفاق تمويل قابل للاعتماد. وتُرتب هذه المتطلبات بحيث تُحسم الأسئلة الأعلى أثرًا قبل دفع مبالغ يصعب استردادها.
ويُستحسن الحفاظ على مرونة محسوبة للتوسع: مساحة لحركة المواد، وقابلية إضافة وردية، ونقاط ربط مستقبلية مناسبة، دون تحميل المرحلة الأولى تجهيزات لا يستخدمها المشروع. كما تُربط خطة التسويق بمواعيد العينات والتجارب والتوريد، حتى لا يُعد العميل بتسليم يسبق جاهزية المصنع.
وتُرتب قائمة أولويات تذكر الإجراء وسببه والمسؤول عنه والدليل اللازم لإقفاله. وتوضح هذه القائمة ما يمكنك البدء فيه، وما ينتظر معلومة أو موافقة أو اتفاقًا إضافيًا.
الأولوية في مثالنا هي حسم اختناق الإنتاج والحصول على قبول المشترين لعينات الإنتاج، ثم مقارنة تكلفة المعالجة بفائدتها. ويُؤجل الالتزام بالخط بصورته الحالية إلى أن تتضح نتيجة هذين الاختبارين.
٩. المراجعة العامة
تختبر المراجعة العامة اتساق الدراسة كاملة. هل المبيعات بأطنان بينما عرض الخط بوحدات؟ هل إنتاج السنة الأولى يبدأ قبل اكتمال التركيب؟ هل تحتسب الرواتب منذ التوظيف أم منذ أول بيع فقط؟ وهل تغير سعر آلة دون تعديل جدول الدفعات أو الإهلاك أو التمويل؟
تُراجع أيضًا الازدواجية: عدم خصم الهدر مرتين، أو احتساب وفر في العمالة دون تغيير فعلي في المصروف، أو اعتبار تحرير المخزون ربحًا متكررًا. وتُفحص المعادلات والرصيد النقدي وترابط القوائم ومصادر الافتراضات، مع مقارنة النتيجة بحدود الطاقة والسوق.
ويُقرأ التقرير من منظور المستثمر: هل يعرف سبب اختيار المنتج؟ وأين تكمن ميزة المصنع؟ وما المعلومة التي يمكن أن تغيّر التوصية؟ وتُدرج المسائل غير المحسومة بوضوح، مع أثرها وطريقة استكمالها. بذلك تمنع المراجعة انتقال تناقض صغير إلى قرار استثماري كبير.
وفي المصنع، نتأكد من أن توقع الإيرادات لا يستخدم الطلب المستهدف البالغ ٢٤ ألف وحدة وكأنه إنتاج متاح بالفعل، بينما القدرة الحالية ١٨ ألفًا. ولا يُدرج التحسن المفترض إلا في سيناريو مستقل بشروطه وتكلفته.
ومن أهم نقاط المراجعة استيفاء متطلبات الجهة التي تُقدم إليها الدراسة؛ فملف طلب أرض صناعية لدى شركة مناطق الاقتصادية يختلف في تركيزه ومستنداته عن ملف طلب تمويل لدى بنك قطر للتنمية أو طلب موقع صناعي لدى هيئة المناطق الحرة.
١٠. الاعتماد للخدمة
تُستكمل الملاحظات المتفق عليها، وتُثبت نسخة الدراسة والافتراضات التي بنيت عليها، ثم يُعتمد تسليم الخدمة وفق نطاق العمل. ويشمل ذلك توضيح تاريخ البيانات والمستندات الداعمة وحدود النتائج، وما يحتاج إلى تحديث إذا تغير الموقع أو المنتج أو الأسعار أو شروط التوريد.
اعتماد الخدمة يعني اكتمال المراجعة والتسليم لدى تأسيس وفق الاتفاق. أما قرارات تخصيص الأرض أو الترخيص أو التمويل فتتخذها الجهات المختصة وفق متطلباتها، وتبقى منفصلة عن اعتماد التقرير الاستشاري.
وفي نهاية المسار تكون أمامك توصية يمكن مناقشتها: المضي بشروط محددة، أو تعديل حجم المشروع ومنتجاته، أو تأجيله حتى استكمال معلومات مؤثرة. وتمنحك الدراسة أساسًا لقياس الأداء لاحقًا، لأن فروق التنفيذ يمكن مقارنتها بافتراضات واضحة بدل الاعتماد على الانطباعات.
لذلك توثق نسخة مثال المصنع توصية مشروطة بحل قيد الطاقة والتحقق من الطلب والسيولة، مع فصل الوضع الحالي عن سيناريو التحسن. ويبين القسم التالي كيف تترابط المراحل وصولًا إلى هذه النتيجة.
كيف تساعدك مراحل دراسة الجدوى على اتخاذ القرار؟
تكتمل قيمة مراحل دراسة الجدوى حين يرتبط كل جزء بسؤال وقرار. يختصر الجدول التالي ما تفحصه كل مرحلة:
| المرحلة | محور الفحص | السؤال الذي يساعدك على حسمه |
|---|---|---|
| ١. جمع البيانات | المصادر والمواصفات والأسعار واحتياجات المشترين | هل ندرس المنتج الصحيح بأرقام قابلة للتحقق؟ |
| ٢. تحليل السوق | واقعية المبيعات وتدرج اكتساب العملاء | كم نستطيع البيع، ولماذا يشتري العميل منا؟ |
| ٣. الفنية والإدارية | التشغيل والمعدات والموارد والمسؤوليات | هل ينتج المصنع مزيج الطلبات المطلوب؟ |
| ٤. الجدول الزمني | الأنشطة والاعتماديات والدفعات حتى التشغيل | متى نبدأ البيع، وما الذي قد يؤخرنا؟ |
| ٥. البيانات المالية | التكلفة والتمويل ورأس المال العامل | ما النقد المطلوب، ومتى نحتاج إليه؟ |
| ٦. التحليل المالي | ترابط القوائم والمؤشرات والسيناريوهات | هل النتائج مقبولة تحت افتراضات واقعية؟ |
| ٧. المخاطر | الأخطار والاستجابات والمسؤوليات | ما الذي يهدد النتيجة، وكيف نتعامل معه؟ |
| ٨. الإرشادات | أولويات التنفيذ ومتطلبات الالتزام | أي خطوة ننفذ أولًا، وبأي دليل؟ |
| ٩. المراجعة | اتساق الدراسة والمسائل غير المحسومة | هل تتفق المبيعات والطاقة والسيولة والزمن؟ |
| ١٠. اعتماد الخدمة | اكتمال الدراسة ومراجعة افتراضاتها | على أي نسخة وافتراضات نبني قرارنا؟ |
نتيجة المثال: هل ننفذ المصنع بصورته الحالية؟
أظهر المثال الذي تابعناه تعارضًا بين السوق والتشغيل والمال: طلب مستهدف قدره ٢٤ ألف وحدة، وقدرة حالية ١٨ ألفًا، وحد تعادل مبسط ٢٠ ألفًا. لذلك لا تكفي قائمة العملاء لتبرير شراء الخط بصورته الحالية. تُراجع قابلية تخفيض زمن تغيير المقاس أو تبسيط تشكيلة البداية أو تعديل شروط الطلب والتسعير، ويُختبر أثر المعالجة قبل اعتمادها.
إذا أثبتت تجربة فنية إمكان بيع وإنتاج ٢٤ ألف وحدة شهريًا بالمزيج نفسه، ومن دون زيادة التكاليف الثابتة أو المتغيرة للوحدة، يصبح الفائض التشغيلي المبسط ١٦ ألف ريال قبل الإهلاك والتمويل والضرائب. يظل القرار محتاجًا إلى اختبار الاستثمار الإضافي والتحصيل والمخزون؛ فقد يتجاوز حجم التمويل قدرة المستثمر رغم تحسن التشغيل.
وإذا تأخر وصول القالب أو تدريب المشغلين، يُحرك تاريخ الإنتاج والتحصيل داخل التدفقات النقدية. عندئذ قد تكون التوصية تنفيذ مرحلة أصغر، أو تأجيل الشراء، أو زيادة التمويل بشروط مناسبة. هذه هي فائدة المراحل: اكتشاف حدود المشروع قبل الالتزام، وربط كل معالجة بما يليها. الأرقام للتوضيح ولا تمثل حالة عميل أو معيارًا لقطاع صناعي بعينه.
أين تستخدم دراسة الجدوى: طلب أرض مصنع أو تمويل أو توسعة؟
يمكن إعداد دراسة الجدوى لتدعم ملفات التقديم إلى جهات متعددة، أو لاختبار إنشاء مصنع جديد أو استئجار مصنع جاهز أو توسعة مصنع قائم. ويُخصص الملف بحسب النشاط والموقع ومتطلبات الجهة؛ فطلب الأرض يركز على المساحة والاستخدام، بينما يركز طلب التمويل أيضًا على السيولة والسداد. وتشمل خدمات تأسيس دراسات جدوى للمسارات الستة التالية:
١. شركة مناطق الاقتصادية «مناطق» — طلب أرض صناعية
لدعم ملف طلب أرض مصنع في قطر، وتبرير المساحة الصناعية المطلوبة للإنتاج والتخزين والمرافق والتوسع، مع ربطها بخطة إنشاء مصنع جديد. تعرف على التفاصيل واطلب الخدمة عبر دراسة جدوى مصنع للتقديم إلى مناطق.
٢. بنك قطر للتنمية — تمويل مصنع والمصانع الجاهزة
لتجهيز دراسة الجدوى المطلوبة لطلب تمويل مشروع صناعي أو التقديم على مصنع جاهز ضمن مبادرة «جاهز»، مع توضيح تكلفة الآلات والمعدات ورأس المال العامل وقدرة المشروع على السداد. تعرف على التفاصيل واطلب الخدمة عبر دراسة جدوى مصنع لملف بنك قطر للتنمية. [٤]
٣. الوزارات والهيئات — إقامة مشروع صناعي
لتجهيز الجانب الاقتصادي والفني والمالي في ملف إنشاء مصنع أو ترخيص إقامة مشروع صناعي، بحسب النشاط والجهة المعنية، مع استكمال الموافقات والمستندات المطلوبة. تعرف على التفاصيل واطلب الخدمة عبر دراسة جدوى مصنع للوزارات والهيئات. [٥]
٤. البلدية — مشروع مصنع إعادة تدوير
لدراسة جدوى مصنع إعادة تدوير في قطر، وتقدير مصادر المواد القابلة للتدوير واحتياجات الأرض والتجهيز والتشغيل، بما يدعم الملف لدى الجهات المعنية بالمخلفات والموقع والموافقات البيئية. تعرف على التفاصيل واطلب الخدمة عبر دراسة جدوى مصنع لإعادة التدوير.
٥. هيئة المناطق الحرة قطر — أرض أو وحدة صناعية جاهزة
لتقييم إنشاء مصنع في المناطق الحرة ومقارنة استئجار أرض للبناء باستئجار وحدة صناعية جاهزة، وربط الموقع بتكاليف التشغيل والاستيراد والتصدير وملاءمة النشاط. تعرف على التفاصيل واطلب الخدمة عبر دراسة جدوى مصنع في المناطق الحرة. [٦]
٦. التوسعة الصناعية — توسعة مصنع أو زيادة المساحة
لتبرير طلب توسعة أرض مصنع، أو إضافة خط إنتاج، أو زيادة الطاقة الإنتاجية وتطوير رأس المال الثابت، مع اختبار الطلب والتمويل وأثر التنفيذ على المصنع القائم. تعرف على التفاصيل واطلب الخدمة عبر دراسة جدوى التوسعة الصناعية.
يمكنك اختيار الخدمة المرتبطة بهدفك، سواء كان طلب أرض صناعية، أو طلب مصنع جاهز، أو تمويل إنشاء مصنع، أو توسعة مصنع قائم؛ ليُعد ملف الدراسة بما يناسب طلب التقديم.
أسئلة قبل طلب دراسة جدوى المصنع
لماذا تعرض بعض الأدلة مراحل دراسة الجدوى في ثلاثة أو خمسة أقسام؟
تختلف طريقة التجميع ومستوى التفصيل؛ فقد تُجمع السوق والفنية والمالية في أقسام رئيسية، أو تُفصل خطوات الإعداد والمراجعة والتسليم. المراحل العشر هنا تشرح مسار الخدمة لدى تأسيس، وليست عددًا إلزاميًا لكل دراسة. المعيار هو اكتمال التحليل وترابطه وملاءمته للنشاط والجهة المستفيدة.
ما المعلومات التي أجهزها في البداية؟
حدد المنتج واستخدامه، وحالة الموقع، والطاقة التي تفكر فيها، والميزانية التقريبية، والعملاء المتوقعين، وأي عروض معدات أو خامات حصلت عليها. اذكر كذلك ما إذا كان المشروع جديدًا أو توسعة، والجهة التي سيستخدم الملف لديها إن كانت محددة. يمكن الاتفاق على استكمال المعلومات الناقصة ضمن نطاق واضح.
هل وجود مبنى جاهز يعني أن التشغيل سيبدأ بسرعة؟
قد يوفر وقت الإنشاء، لكن الموعد يتوقف على ملاءمة المبنى والمرافق وجاهزية المعدات والمواد والفريق والمتطلبات ذات الصلة. تُحدد المدة بعد مراجعة هذه العناصر واعتمادياتها؛ ولا يكفي وصف الموقع بأنه جاهز.
هل يلزم شراء جميع الحلول الرقمية منذ البداية؟
يُحدد الاحتياج بحسب المنتج والعمليات ومزيج الطلبات. ويمكن تجهيز أساس مناسب للبيانات والتوسع ثم تنفيذ الحلول على مراحل، مع احتساب تكلفة كل مرحلة وأثرها واختبار ملاءمتها قبل تعميمها.
ابدأ دراسة مصنعك مع تأسيس
شاركنا فكرة المصنع ومرحلة المشروع والبيانات المتاحة، لنحدد نطاق دراسة الجدوى والجوانب المطلوب بحثها. ومن خلال منصة تأسيس يمكنك متابعة مراحل إعداد خدمتك، لتبني خطوتك التالية على فهم أوضح للسوق والتشغيل والتمويل.
المصادر
- INCIT — الإطار الرسمي لمؤشر جاهزية الصناعة الذكية SIRI: محاور التقييم وأبعاده.
- وزارة التجارة والصناعة — أولويات التحول الرقمي والصناعة المتقدمة، ٤ فبراير ٢٠٢٦: الإشارة إلى برامج التقييم والتشخيص الصناعي وسيري.
- إعلان عطلة مصنع YIAIFRAME لعام ٢٠٢٦، منشور في ٢٣ يناير ٢٠٢٦، عن عطلة من ١٠ إلى ٢٥ فبراير ٢٠٢٦. مثال تاريخي خاص بالمورد، وليس تقويمًا عامًا أو موعدًا للتوريد الحالي.
- بنك قطر للتنمية — الصفحة الرسمية لمبادرة «جاهز»: وصف المبادرة ومتطلبات دراسة الجدوى ضمن ملف الطلب. تُراجع الشروط وإتاحة التقديم عند تجهيز الملف.
- وزارة التجارة والصناعة — خدمات الصناعة: مراحل إقامة مشروع صناعي والخدمات المرتبطة به.
- هيئة المناطق الحرة — رحلة المستثمر وطلب استئجار أرض، ولوائح تصاريح البناء والتخطيط لعام ٢٠٢٥ التي تتناول المباني الجاهزة. تُراجع الخيارات المتاحة وملاءمة النشاط مع الهيئة عند التقديم.
- الهيئة العامة للجمارك — الإعفاءات: ضوابط الإعفاء الصناعي للآلات والمعدات ومدخلات الإنتاج المؤهلة.
المثال والحسابات الواردة للتوضيح، ولا تمثل أسعارًا سوقية أو نتائج عميل. التطبيقات العملية المقترحة صياغة تحليلية للمقال، وتُخصص عند إعداد دراسة مشروع بعينه.
