دراسة جدوى مصنع ألواح عزل في قطر
تاريخ النشر:
دراسة جدوى مصنع ألواح عزل في قطر: حدد المنتج والمشتري واختبارات الأداء، وقارن عروض خطوط الإنتاج وأثر التكلفة المتغيرة في مساهمة الوحدة.

تبدأ دراسة جدوى مصنع ألواح عزل في قطر بتحديد نوع اللوح واستخدامه ومواصفاته. تختلف خطوط الإنتاج والخامات والاختبارات بين تقنيات العزل، لذلك لا تجمعها في افتراض واحد للمبيعات والتكلفة. حدد المنتج والمشتري ومسار الاعتماد قبل اختيار الأرض أو طلب عروض المعدات.
حدد نوع ألواح العزل
اكتب بطاقة منتج تجيب عن المادة والتطبيق والسماكة والكثافة والمقاس وطريقة التركيب والعبوة وحدود الاستخدام. العزل الحراري للأسقف يختلف عن العزل الصوتي الداخلي أو العزل الفني للمعدات، ولا ينبغي جمعها تحت افتراض بيع واحد. اختيارك يتوقف على مشكلة يمكن توثيقها لدى المشترين، وعلى قدرة المشروع على تصنيع منتج مقبول ومتكرر الجودة.
قد يتضح أن المقاس المخصص وسرعة التسليم أقوى من المنافسة على أقل سعر، لكن عليك إثبات أن المشتري مستعد لدفع مقابل هذه الميزة.
ميز أيضًا بين تصنيع المادة الأساسية وتحويلها إلى منتج نهائي. شراء خامات أو ألواح معتمدة لتقطيعها وتغليفها وتجهيزها ليس مساويًا لبناء مصنع ينتج المادة من مدخلاتها الأولية. لكل مسار هوامش وتبعيات ومخاطر مختلفة. التحويل قد يقلل تعقيد البداية، لكنه يبقي المشروع معتمدًا على مورد خارجي للمادة.
التصنيع المتكامل قد يزيد السيطرة على بعض المدخلات، لكنه يحتاج إلى حجم طلب وخبرة وتشغيل ومرافق تتناسب مع استثماره. لا تستخدم تكاليف أحد المسارين لتبرير مبيعات المسار الآخر.
من يختار المنتج ويشتريه؟
في مواد البناء قد يؤثر مالك المشروع أو المصمم أو الاستشاري أو المقاول الرئيسي أو مقاول التخصص في القرار. الشخص الذي يتلقى عرضك ليس دائمًا صاحب اعتماد المواصفة. ارسم سلسلة القرار لكل شريحة، وحدد المستندات التي تطلبها ومدة المراجعة وطريقة إدراج المورد.
ثم افصل بين مشروع يتطلب اعتمادًا خاصًا وعميل يشتري من مخزون متكرر. هذا الفصل يغير توقيت المبيعات، ويمنع بناء توقع الإيراد على قائمة مشروعات لم يتأهل المصنع للدخول إليها بعد.
اجمع عينات من طلبات الأسعار الفعلية وشروط التوريد والتعبئة والتسليم والتخزين في الموقع، بعد إزالة أي معلومات سرية. اسأل عن أسباب رفض المنتجات البديلة وعن التكاليف التي يسببها عدم انتظام الأبعاد أو نقص الكمية أو تأخر الدفعة. قد تكسب تنافسية من تقليل القص والهدر لدى العميل، وقد يرفض السوق سعرًا أعلى رغم تحسن الخدمة.
الدراسة المفيدة تعرض ما ثبت وما لم يثبت، ثم تقترح اختبارًا يميز بين احتمالين بدل اختيار النتيجة التي تبدو أكثر تفاؤلًا.
اختبارات الأداء والاعتماد
لا تعرض مقاومة حريق أو قيمة عزل حراري أو أداء صوتي دون تقرير اختبار مناسب للمنتج والاستخدام. قد تختلف متطلبات النظام المركب عن متطلبات مادة منفردة، وقد لا يغطي تقرير مورد خام المنتج النهائي بعد تحويله. احصل على قائمة الاختبارات والمعايير من المختصين والجهات والمشترين المعنيين، ثم تحقق من صلاحية التقرير ونطاقه وطريقة تتبع المنتج.
هذه مسائل فنية تحتاج إلى تحقق متخصص، ولا تعالجها عبارة عامة في الكتالوج أو مقارنة غير متكافئة بين منتجين.
أدخل تكلفة العينات والاختبارات وإعادة الاختبار المحتملة وتأهيل المورد ضمن الاستثمار قبل التشغيل. وحدد ما يمكن بيعه أثناء مرحلة الاعتماد وما يجب تأجيله، حتى لا تتوقع إيرادات من تطبيق لم يعتمد بعد. كذلك يلزم ضبط الدفعات والمواد والوسم والتخزين والشكاوى، لأن تغيرًا في خام أو مورد قد يؤثر في ثبات المنتج.
إذا كان المشروع سيقدم التركيب مع التوريد، فافصل مسؤولية التصميم والتنفيذ والضمان وحدود كل طرف قبل تسعير العقد.
الملف الصناعي في قطر
تشير منصة الخدمات الصناعية بوزارة التجارة والصناعة إلى ارتباط الترخيص الصناعي بالتسجيل التجاري وملاءمة الموقع والاشتراطات البيئية والسلامة. بالنسبة لمشروعك، ترجم ذلك إلى قائمة تحقق تخص العملية الفعلية: أنواع المواد، التخزين، الانبعاثات أو المخلفات المحتملة، حركة الشاحنات، الطاقة، والمساحات. لا تفترض أن الموافقة على اسم نشاط تعني اعتماد كل تقنية أو مادة أو موقع.
ويجب مراجعة المتطلبات الحالية لدى الجهة المختصة قبل أي التزام لا يمكن الرجوع عنه بسهولة.
اجعل ملف المشروع المقدم للجهات المعنية متسقًا في وصف المنتج والعملية والطاقة والمساحة والتكلفة؛ فلا تختلف فرضياته الفنية عن نموذجه الاقتصادي. إذا غيرت التقنية من تحويل ألواح جاهزة إلى إنتاج مادة أولية، فيجب تحديث المساحة والمرافق والكلفة والجدول، وليس وصف المنتج وحده.
ومن الأفضل أن يعرف المستثمر مبكرًا ما يحتاج إلى رأي هندسي أو بيئي أو مختبر متخصص، حتى تصبح مسؤوليات الإعداد والتحقق والتقديم واضحة لكل طرف.
قارن عروض خطوط الإنتاج
جهز طلب عرض موحدًا يحدد المنتج المقبول والمواد الداخلة والطاقة المطلوبة والمرافق ونطاق التركيب والتدريب والضمان والقطع الحرجة. ثم قارن إجمالي تكلفة الوصول إلى إنتاج مقبول، بما يشمل الشحن والتجهيز والاختبارات والتشغيل التجريبي واحتياجات الصيانة. قد يكون عرض أقل سعرًا ناقصًا في معدات المناولة أو التجفيف أو التحكم أو التغليف، فتظهر الفروق بعد التعاقد.
واطلب مرجعًا تقنيًا مناسبًا للعملية المقترحة بدل الاكتفاء بصور خط ينتج مادة مختلفة.
تأكد من تعريف الطاقة الإنتاجية في العرض: كمية مدخلات أم منتج نهائي مطابق؟ هل تتغير مع السماكة والمقاس والخامة؟ ما زمن الانتقال بين الأصناف، وما فاقد بداية التشغيل؟ هذه الأسئلة تؤثر في الطاقة القابلة للبيع وتكلفة الوحدة. كما ينبغي تقييم مهارات التشغيل المتاحة وخطة تدريب الفريق وبدائل الصيانة.
لا يفيد خط سريع نظريًا إذا كان ينتظر مادة لا تتوافر بانتظام أو إذا كان المصنع عاجزًا عن فحص المنتج وإطلاقه للبيع بالسرعة المناسبة.
احسب المساهمة والهدر
افترض لغرض التعلم أن منتجًا يباع بمائة ريال للوحدة، وتبلغ تكلفته المتغيرة سبعين ريالًا، فتكون مساهمته ثلاثين ريالًا قبل التكاليف الثابتة. إذا ارتفع الهدر أو النقل أو الخصم بما يزيد التكلفة المتغيرة إلى ثمانين ريالًا، تهبط المساهمة إلى عشرين ريالًا؛ أي إن الفرق البسيط ظاهريًا في التكلفة خفض المساهمة بمقدار الثلث.
الأرقام هنا افتراضية تمامًا، وليست تسعيرًا لمادة عزل في قطر. استخدمها لفهم ضرورة قياس تكلفة المنتج المقبول بدل الاكتفاء بمتوسط تكلفة الخام.
احسب الربحية حسب عائلة المنتج وقناة البيع، ثم ادرس أثر آجال التحصيل والاحتجازات والمرتجعات إن وجدت في عقودك. قد يكون طلب كبير منخفض المساهمة بطيء التحصيل أقل فائدة من طلبات أصغر منتظمة. كما أن التوسع في أصناف مخصصة قد يرفع المخزون الراكد إذا تأجل مشروع العميل أو تغيرت مواصفاته.
ضع قواعد للمقدمات واعتماد المقاسات وحدود المخزون الخاص، واعرض أثر هذه القواعد في السيولة. مراجعة الصياغة القانونية للعقود تكون مع المختص المناسب.

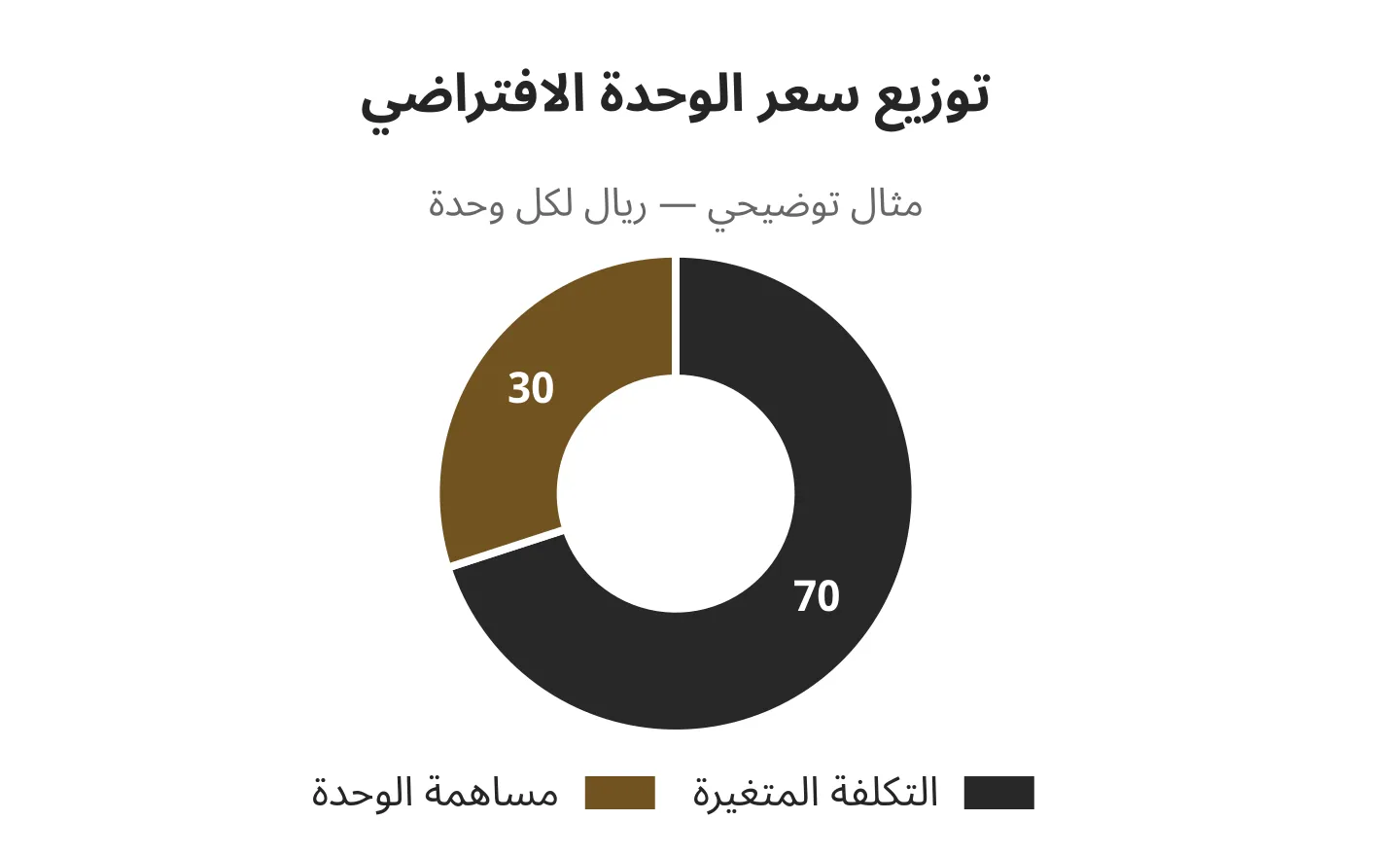

توزيع سعر الوحدة الافتراضي
مثال تعليمي: الأرقام افتراضية، وليست أسعار السوق القطري أو نتائج عميل. السعر والتكاليف افتراضية وليست أسعار عزل في قطر. المساهمة قبل التكاليف الثابتة والتمويل والضرائب، ولا تقيس كفاءة العزل أو اعتماد المنتج.
المساهمة 30 ريال للوحدة، أي 30٪ من سعر البيع.
| البند | ريال لكل وحدة |
|---|---|
| التكلفة المتغيرة | ٧٠ |
| مساهمة الوحدة | ٣٠ |
قارن السيناريوهات
افتح السيناريو لمراجعة الأرقام والنتيجة، وقارن أثر تغيير الافتراض المحدد.
تكلفة متغيرة 65 ريال
سعر بيع ثابت افتراضي 100 ريال للوحدة.
الوحدة: ريال لكل وحدة — المقياس موحد بين السيناريوهات.
مقياس الرسم: من 0 إلى 80 ريال لكل وحدة.
النتيجة: المساهمة 35 ريال للوحدة، أي 35٪ من سعر البيع.
تكلفة متغيرة 70 ريال
سعر بيع ثابت افتراضي 100 ريال للوحدة.
الوحدة: ريال لكل وحدة — المقياس موحد بين السيناريوهات.
مقياس الرسم: من 0 إلى 80 ريال لكل وحدة.
النتيجة: المساهمة 30 ريال للوحدة، أي 30٪ من سعر البيع.
تكلفة متغيرة 80 ريال
سعر بيع ثابت افتراضي 100 ريال للوحدة.
الوحدة: ريال لكل وحدة — المقياس موحد بين السيناريوهات.
مقياس الرسم: من 0 إلى 80 ريال لكل وحدة.
النتيجة: المساهمة 20 ريال للوحدة، أي 20٪ من سعر البيع.
طريقة الحساب: مساهمة الوحدة = سعر البيع 100 ريال − التكلفة المتغيرة. نسبة المساهمة = مساهمة الوحدة ÷ 100 × 100.
خطط للإطلاق على مراحل
ابدأ بمرحلة إثبات المواصفة والعميل، ثم انتقل إلى عروض التقنية والموقع، ثم إلى قرار الاستثمار والتجهيز. حدد لكل مرحلة مخرجًا يبرر الانتقال: اعتماد عينة، أو نتيجة اختبار، أو تأكيد ملاءمة موقع، أو عرض توريد قابل للمقارنة. وبعد بدء الإنتاج راقب الشكاوى والمرفوض والتسليم والتحصيل قبل إضافة صنف جديد. هكذا تتحول دراسة جدوى المصنع في قطر إلى أساس لقرارات متتابعة يمكن مراجعتها عندما تتغير البيانات.
يمكن أن تحتاج أيضًا إلى خطة عمل للإطلاق والتشغيل توزع مسؤوليات الاعتماد والمبيعات والإنتاج والجودة. فالعلاقة بين هذه الوظائف تحدد نجاح المشروع بقدر جودة المعدة: المبيعات لا تعد بمواصفة لم تعتمد، والإنتاج لا يغير خامًا دون ضبط، والجودة لا تعتمد دفعة دون سجل، والمالية ترى أثر الشروط التجارية قبل توقيعها. تنظيم هذه الحدود يوفر للمستثمر رؤية أوضح لمكان الخطر ومتى يحتاج إلى التدخل.
اختر نقطة البداية
ضع جدولًا لكل منتج مرشح يربط عدد العملاء الذين جربوه، والكمية التي يمكنهم طلبها، ومدة اعتمادهم، والمساهمة المتوقعة، ورأس المال المرتبط بالمخزون. ثم رتب الخيارات وفق قوة الدليل وقدرة التنفيذ، لا وفق حجم السوق المعلن فقط. إذا كان منتج محدود المقاسات يحصل على اعتماد أسرع وتحصيل أوضح، فقد يكون مدخلًا مناسبًا لبناء سجل توريد قبل استهداف عقود أكبر.
أما إذا ظلت المواصفة أو تكلفة الاختبار مجهولة، فأبق القرار في مرحلة الاستكشاف وحدد البيانات الناقصة بوضوح.
هل يضمن نمو البناء نجاح مصنع العزل؟
النمو العام مؤشر يحتاج إلى تفصيل. جدوى مصنعك تتوقف على التطبيق الذي تخدمه، واعتماد المنتج، وقدرة المشتري على التحول إليك، والسعر والتكلفة والتحصيل. يجب ربط الطلب بالمقاسات والمواصفات القابلة للإنتاج والبيع.
هل أشتري الخط قبل إنهاء الاختبارات؟
يلزم ترتيب المراحل بحسب التقنية ومتطلبات الاعتماد. بعض الاختبارات تحتاج عينات ممثلة للإنتاج الفعلي، لذلك ناقش مع المختص والمورد كيفية إثبات المنتج وشروط القبول قبل تثبيت التزام مالي كبير.
راجع استعداد مشروعك
- ✓ حدد وحدة البيع والمقاس والاعتماد المطلوب لكل منتج.
- ✓ أدخل الهدر والنقل والخصومات في تكلفة الوحدة المقبولة.
- ✓ اربط مخزون المقاسات الخاصة بشروط طلب وتحصيل واضحة.
